黔南抽水蓄能电站
精准服务加持 项目建设“加速跑”

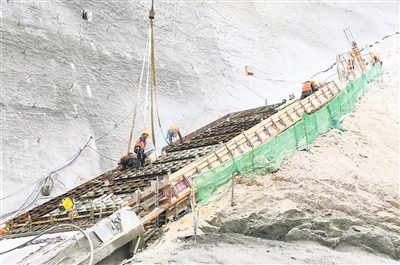

  工人在岗位上作业

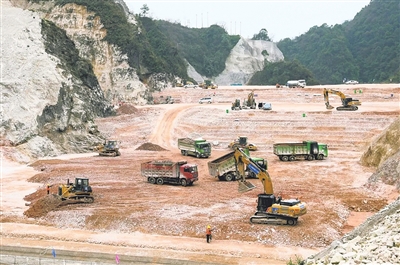

  施工现场

  本报讯(福泉市融媒体中心   赵桂琼   刘知顺)今年以来,黔南抽水蓄能电站建设进程持续提速,下水库建设已提前20天完成年度既定目标任务。项目建设跑出“加速度”,不仅得益于项目建设单位的科学调度和有力推进,也得益于福泉市马场坪街道项目协调组提供的全链条、精准化服务保障。

  黔南抽水蓄能电站项目是贵州首批、西南岩溶地区投资规模最大、装机容量最大且水头最高的重大能源标杆项目。在施工现场记者看到,平仓机、碾压机、挖掘机、装载机等30余台大型机械往来穿梭,300余名工人在各自岗位上忙碌作业,正推进下水库大坝填筑、斜坡趾板浇筑等工程施工。

  贵州乌江能源黔南抽水蓄能有限责任公司副总经理、总工程师王凡介绍:“下水库大坝开挖工程于今年7月份完成,目前正在开展填筑工程。下水库大坝一共171万立方米的填筑量,目前完成了26万立方米的填筑量,完成比例约16%。预计在2026年的4月,大坝填筑可达到1075米高程,2026年的12月,整个大坝的面板施工完成,具备蓄水条件。”

  作为该项目建设的关键核心工程,下水库大坝混凝土面板堆石坝长282米、高90米,坝顶高程1075米。当前,下水库大坝建设如火如荼,日填筑量超1万立方米,相当于20方装载量的工程车日均运输500余车次的填筑量,目前已填筑到1010米高程,较计划提前约20天完成年度填筑目标。

  据了解,黔南抽水蓄能电站装机容量150万千瓦,总投资96.4亿元,额定水头526米,建成后将承担贵州省电力系统调峰、填谷、调频、调相、储能和紧急事故备用等任务。项目于2024年12月动工,目前,项目的上水库、下水库以及地下厂房正在同步加紧建设中。

  该项目横跨福泉市与贵定县两地,项目的顺利推进,离不开马场坪街道全方位、全流程的服务保障。自项目开工以来,在市级指挥部统一指挥下,马场坪街道坚持党建引领,组建由主要领导牵头的项目协调工作组,常态化下沉施工现场摸排需求,建立服务台账,对征地拆迁、矛盾化解等重点事项实行清单化管理、销号式推进。

  针对施工人员集中的特点,街道主动协调周边村寨完善餐饮、住宿等配套设施;聚焦物资供应保障关键环节,积极搭建沟通桥梁,助力企业高效推进征地拆迁、营地安置等工作。截至目前,街道已完成项目征地1400余亩,化解群体性纠纷80余起,惠及群众1500余人。

  “接下来我们还是按每周、每月的工期节点能够及时完成,同时也按照年度目标和总工期计划,按照2027年下水库大坝蓄水,2029年3月份首台机组发电的目标,稳步推进项目建设。”王凡说。


   第01版:一版要闻
   第02版:要闻
   第03版:要闻
   第04版:经济
   第05版:社会
   第06版:专刊
   第07版:区域·平塘
   第08版:公益
党建引领强根基 产业振兴惠民生
“营”在当下 “商”通未来
精准服务加持 项目建设“加速跑”
以柚为媒激活乡村振兴新动能
“小田变大田”让农田有“颜”更有“值”
黔南日报经济04精准服务加持 项目建设“加速跑” 2025-12-23 2 2025年12月23日 星期二
